新型疊合板生產線 PC疊合板生產全過程
發布日期:2025-05-10 09:11 作者:瑪納
疊合板生產采用模臺流水線生產,模臺可整體移動,不同區域負責不同工藝,每道工藝完成后,模臺移動到下一個區域。疊合板生產流程如下:
目前疊合板所用桁架筋采用自動生產線自動加工,自動化程度高,生產效率高。
(一) 桁架筋生產

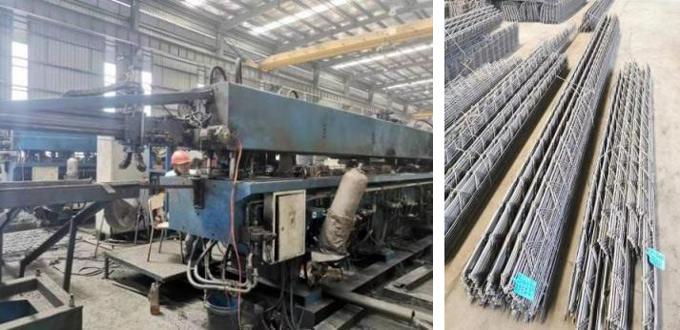

桁架筋采用全自動數控鋼筋桁架機加工。
桁架筋成品
(二) 疊合板生產

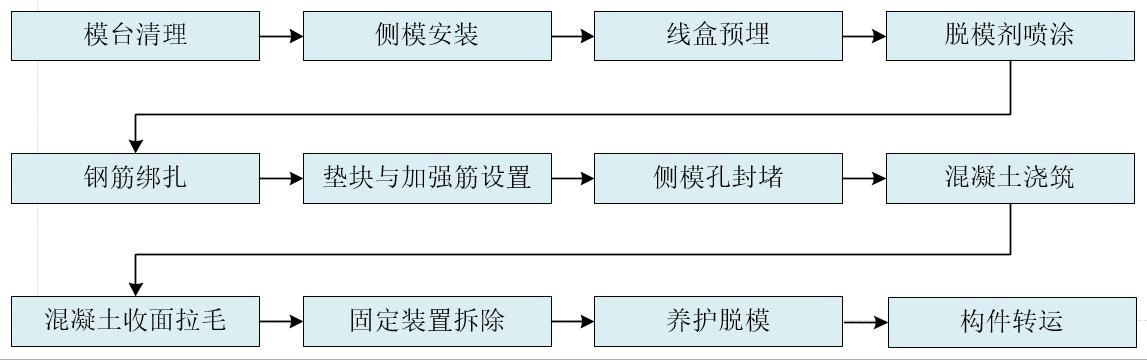

疊合板主要生產工藝操作要點:

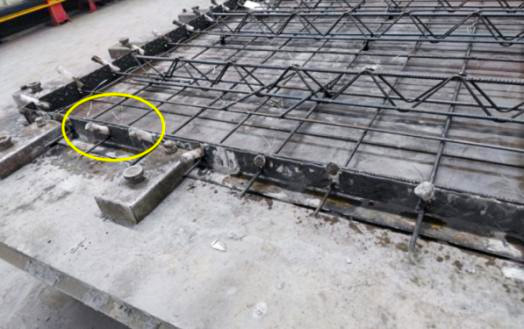

(1)側模安裝
按照圖紙尺寸,將側模放置在指定位置,并用帶磁鐵固定裝置吸附在固定模臺之上。
(2)線盒預埋
模臺清理完成后,進行線盒預埋,預埋位置應定位精準。

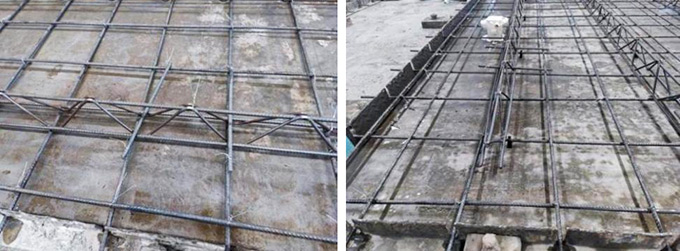

(3)保護層墊塊放置,加強筋施工

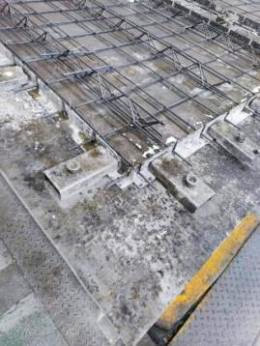

鋼筋綁扎完成后,對吊點,洞口等位置進行加強筋施工。放置鋼筋保護層墊塊。
(4)側模孔位封堵
采用PE棒,對側模孔位進行封堵,防止混凝土澆筑過程中漏漿。

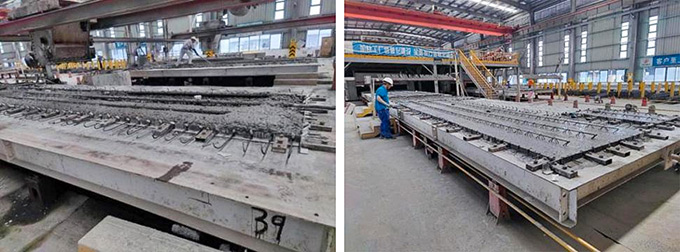

(5)混凝土澆筑
模臺移動到混凝土澆筑區,混凝土經攪拌罐生產完畢后,經由吊斗運輸到澆筑區澆筑。
(6)混凝土收面
混凝土澆筑完成后,回收封堵側模用的PE棒,進行混凝土收面。
(7)拉毛
采用拉毛機器在初凝前拉毛完成拉毛工作,也可采用鋼耙。疊合板頂部、側面等與后澆混凝土疊合層之間的結合面應設置粗糙面。粗糙面沿構件均勻分布,面積不宜少于結合面的80%,凹凸深度不應小于4mm。
(8)覆膜養護

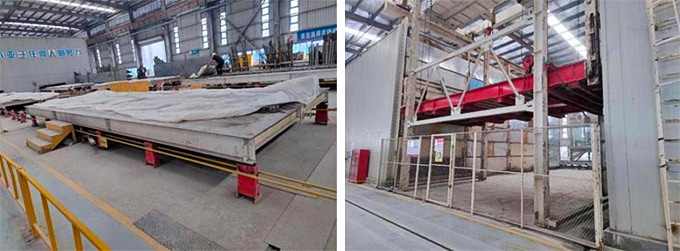

拉毛完成后,對混凝土面進行覆膜,進入蒸汽養護窯養護。
(9)場內堆放
側模拆除完畢后,堆放在場邊,下部設工字鋼平臺,疊合板之間采用方木墊塊,方木墊塊保持上下層對齊。

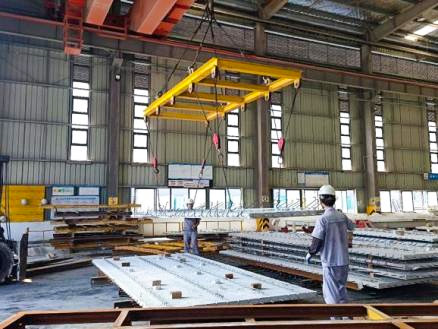

疊合板堆放
(三) 疊合板運輸
疊合板運輸較為簡單,需注意的是墊塊位置應位于同一位置上。
